一、設備概述
本機主要是針對壓力表自動組裝而開發的機器,機器在人工加料后可以實現全自動組裝,檢測及下料,效率高。
二、組裝要求
工人手動將工件(機芯)放入工裝內后,其余工件倒入震動盤內啟動后,實現自動組裝,檢測及下料,機器工作不用人工參與,只需加料。
三、整機布局
整機預計占地面積為1700X1700mm²
備注
氣源:0.4-0.9MPA
電源:AC220V
效率:<7秒每件

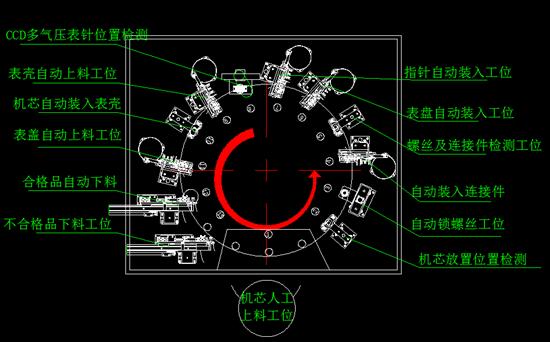

四、主要工作工位
1號工位----人工上料工位
由人工裝機芯放入圓工位上,并準確定位。
2號工位------機芯位置檢測
對工人上料的機芯進行位置檢測,防止人工放錯出現的機器誤裝。
3號工位-----自動鎖螺絲工位
在此工位對機芯上雙螺絲進行鎖定
4號工位-----連接件自動上料工位
工件由震動盤排列好后,由機械手移栽至4號工位上完成組裝。
5號工位-----螺絲及連接件檢測工位
在此工位對螺絲及機芯連接件的安裝進行檢測,確保沒有問題。
6號工位-----表盤自動上料工位
工件由震動盤排列好后,由機械手移栽至6號工位上完成組裝。
7號工位-----表針自動上料工位
工件由震動盤排列好后,由機械手移栽至7號工位上完成組裝。
8號工位-----表針位置CCD鏡頭檢測工位
對表針位置進行光學檢測,可分氣壓段進行檢測,確保表針安裝準確。
9號工位-----表殼自動上料工位
工件由震動盤排列好后,由機械手移栽至9號工位上完成組裝。
10號工位-----機芯成品裝入表殼工位
在此工位將機芯成品裝入表殼內,完成組裝。
11號工位-----表蓋自動上料工位
工件由震動盤排列好后,由機械手移栽至11號工位上完成組裝。
12號工位----最終成品自動下料工位
在此工位對成品壓力表進行下料。
13號工位-----CCD檢測不合格下料
在此工位對CCD檢測不合格產品進行下料,其它工位的不合格品將轉回至人工放料工位,由人工取出。
|
